国道G235线尤溪西城至新阳(大田界)公路工程水土保持方案报告书
发布时间 2022-05-10 浏览次数:1891

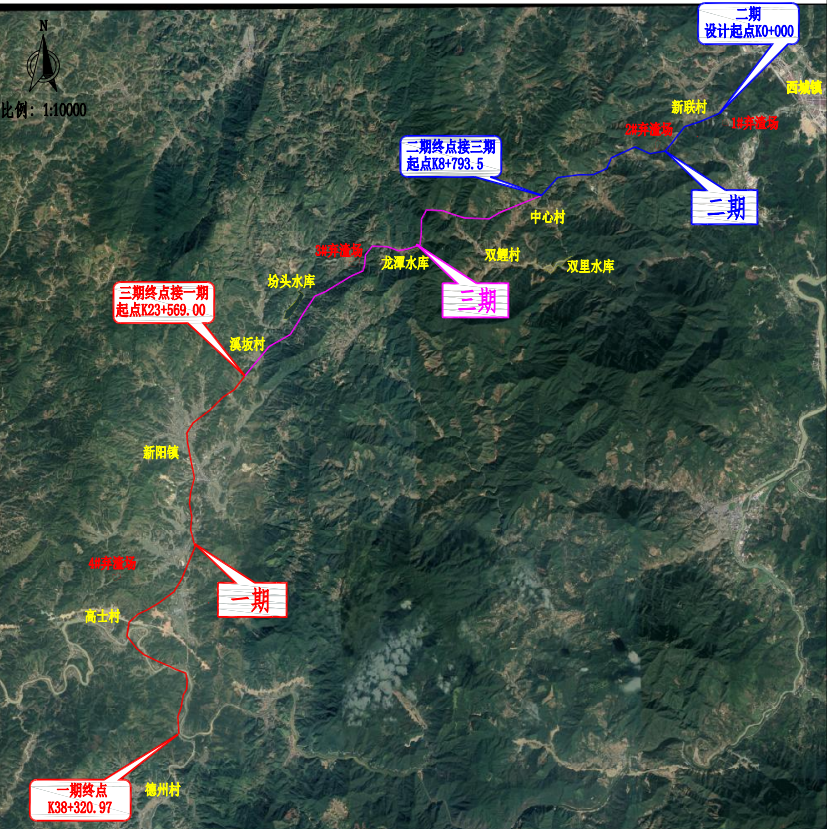

国道G235线尤溪西城至新阳(大田界)公路工程位于尤溪县境内,路线起于尤溪县西城镇新联村,与在建的横五线设置T型平交连接,终于尤溪县和大田县交界处的德州,与大田县境的纵五线连接。采用二级公路的技术标准,设计速度为40km/h,路基宽度10m,水泥混凝土路面,双向两车道,路线全长38.388km,分三期施工,其中一期14.749km(短链3.316km),二期8.870km(长链76.365m),三期14.768km(短链7.243m)。本工程布设桥梁1589.5m/9座,其中大桥1406.8m/8座,中桥98m/1座;设1座隧道,总长886.0m;设涵洞3173.5m/126道,4处弃渣场,无取土场。
本方案属补报性质,目前已动工。本工程分三期施工,一期已于2020年12月动工建设,工期2年,计划于2022年11月建成通车;二期、三期已于2021年7月开工建设,工期2年,计划于2023年6月建成通车。项目总投资为10.86亿元,其中土建投资6.23亿元,福建省内补助资金2.80亿元,其余由地方自筹。
本项目总占地面积为147.95hm2,永久占地108.45hm2,临时占地39.50hm2,位于尤溪县西城镇、新阳镇境内。
本项目总计开挖453.95万m3(自然方,下同) ,其中包括土方352.74万m3,石方71.13万m3,剥离表土18.29万m3,淤泥软土7.33万m3,泥浆钻渣1.78万m3,围堰拆除0.88万m3,建筑垃圾1.80万m3;填方总计371.17万m3,其中包括土方344.67万m3,围堰填筑0.88m3,换填砂碎石7.33万m3,绿化覆土18.29万m3;建筑材料利用石方31.59万m3;无借方;弃方51.19万m3,其中包括土方7.19万m3,石方32.21万m3,淤泥软土7.33万m3,泥浆钻渣1.78万m3,围堰拆除0.88万m3,建筑垃圾1.80万m3。弃方51.19万m3,均运往弃渣场回填。
