福清兴化湾海上风电场一期项目配套送出工程水土保持设施验收

发布时间 2022-07-15 浏览次数:921

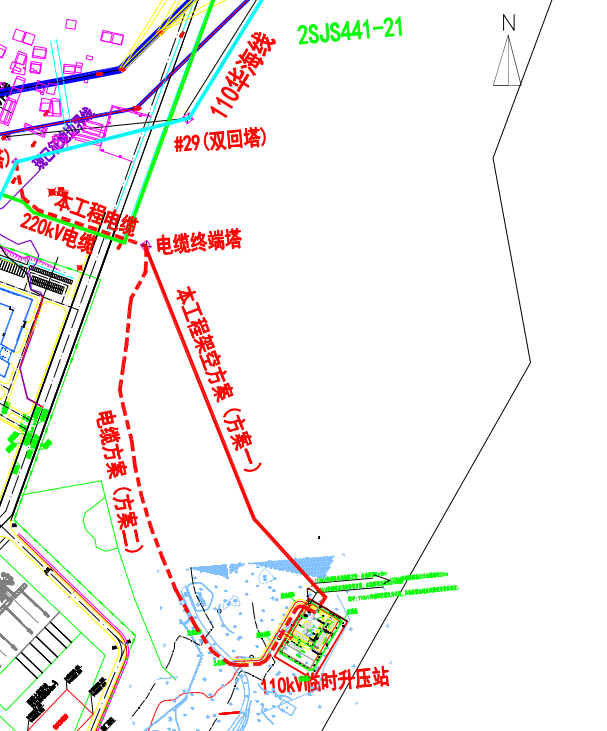

        福清兴化湾海上风电场一期项目配套送出工程建设规模:新建 110kV 临时升压站一座;施工配套新建进站道路 122m;配套线路总长 1.13km,包括架空单回路 0.8km,电缆 0.33km。项目由升压站、进站道路、电缆工程及塔基工程组成。

        拟建的 110kV 临时升压站位于三山镇前薛村西南侧沿海附近。升压站设计标高 7.5-8.0m。原地面标高 6.51-9.05m。站区围墙内尺寸为 45m×75m,面积为 3375m2,站区总用地面积约为 0.54hm2(含站区周边边坡防护用地)。结合站址地形,站区呈正西南朝向,利于采光和通风。站区北侧布设 35KV 预制舱,南侧布设生活舱,东侧布设 SVG 电抗器预制舱、SVG 功率柜预制舱、继保室预制舱等。站区绕控制楼区域设 4m 宽环形消防道路。进站主入口布置在站区西北侧,进站道路从就近的场外道路引接,与站区中心主干道对接,方便主变运输。110kV 临时升压站站区设计标高约 7.5-8.0m,原地面标高 6.51-9.05m。
